堵漏灵
详情信息

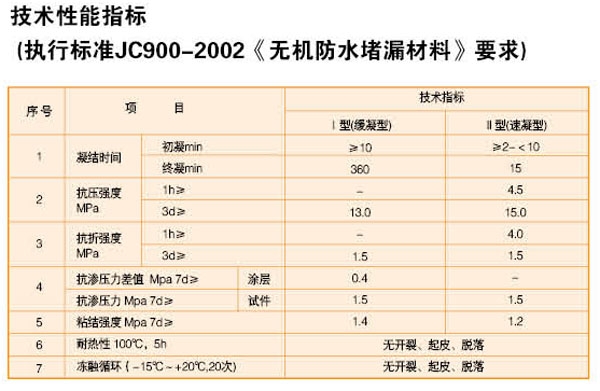

性能指标
序号 | 项目 | 缓凝型 | 速凝型 | |
Ⅰ型 | Ⅱ型 | |||
1 | 凝结时间 | 初凝 min | ≥ 10 | ≥2-<10 |
终凝 min | 360 | 15 | ||
2 | 抗压强度 | 1h ≥ | - | 4.5 |
3d ≥ | 13.0 | 15.0 | ||
3 | 抗折强度 | 1h ≥ | - | 1.5 |
3d ≥ | 3.0 | 4.0 | ||
4 | 抗渗压力差值 | 涂层 | 0.4 | - |
抗渗压力 | 试件 | 1.5 | 1.5 | |
5 | 粘接强度 | 1.4 | 1.2 | |
6 | 耐热性 | 无开裂、起皮、脱落 | ||
7 | 冻融循环 | 无开裂、起皮、脱落 |
施工工艺
1.施工工具
1.清理基面工具:铲子、凿子、锤子、钢丝刷、扫帚、抹布;
2.称料配料工具:水桶、秤、拌料盆(桶)、搅拌器;
3.堵漏工具:不同直径木棒;
4.上料工具:刮板、抹子、压子;
5.养护工具:盛水盆、喷水器、刷子;
2.无渗水面施工
基面处理:基面必须充分湿润
饱和(但无积水)。并要求牢固干净、平整(不平处先用水泥砂浆或堵漏灵找平)。
刮抹工法:(若第二层后已无渗水第三层可不做)
配料比例:粉水=1:0.25~0.35 每层用量1.2kg/m2
总用料量:做二层.2.4kg/m2 做三层:3.6kg/m2
厚 度:(b)做二层:1.5mm 做三层:2.2mm
使用范围:水池、地下室厕所、浴间等防水。
配料:无渗水面施工宜选用 誉源牌缓凝固型堵漏灵。将料按粉水=1:0.25~0.35拌成腻子。
上料:
按“刮抹工法”的规定进行上料,先用抹子或刮板上第一层料待涂层硬化后(手压不留指纹)将其喷湿(但不能有积水);再用抹子或刮板上第二层料。上料时,要稍用劲并来回使其密实 同时注意搭接,按具体工程掌握。
保湿养护:
待涂层硬化后,马上进行保湿养护以防粉化第一次养护应小心以免破坏涂层.养护2—3天.养护方式可为喷水、盖湿物、涂养护液等。
在特别潮湿处.或在涂层上做保护层或粘贴块材.可省去养护。
3.渗水面施工
基而处理:基面必须要牢固,干净、平整充分湿润至饱和(但无积水.不平处先用水泥砂浆或堵漏灵找平)。渗水严重的.可在底部打引井水。配料:渗水面施工宜选用速凝型堵漏灵。将料按粉:水=1 0 25~O 35拌成腻子。
上料:
按“刮抹工法”的规定上料若基面渗水严重先在底部打引水孔降压.然后自上而下施工具体做法用干抹布擦干基面迅速用抹子上第一层料,若有漏水先别管它待涂层硬化后(手压不留指纹)将其喷湿(但不能有积水);再用抹子或刮板上第二层料若局部仍渗水.再加层直到不漏,最后按封堵工法封堵引水孔。上料时要稍用劲并来回使其密实同时注意搭接。按具体工程掌握每层用料约为1-1.5kg/m2保河养护:待涂层硬化后,马上进行保湿养护以防粉化.第次养护应小心以免破坏涂层,养护2—3天,养护方式可为:喷水盖湿物、涂养护液等。在特别潮湿处或在涂层上做保护层或粘贴块材可省去养护。
4.漏水口施工
堵漏工法:配料比例:粉:水=1:O.25 1:0.3~0.35
适用范围:漏水口堵漏。
上料:
根据口子形状堵漏捏成略小于口子尺寸的料团,放置一会儿(以手捏有硬感为宜)后塞进漏水口,并用木棒积压、轻砸使其向四周挤实.即可瞬间止漏.然后在口子外面周围约10cm用抹子上一层刮抹料,堵漏前,口子周围可能要漏水的部位最好做防水处理。等涂层具有一定硬度后再堵漏.否则水可能从周围渗出。
湿养护:
待涂层硬化后,马上进行保湿养护以防粉化,第一次养护应小心以免破坏涂层,养护方式可为:喷水、盖湿物、涂养护液等。在特别潮湿处,或在涂层上做保护层或粘贴块材,可省去养护。
施工后检验、验收方法
施工后,应认真检查整个工程的各个部分,特别是薄弱环节,发现问题查明原因并及时修复,对于潮湿环境,若没有施工质量问题而涂层表面仍有水,应考虑到潮气结露,这种现象等现场干燥后会自然消失。
产品保管及使用注意事项
1.产品保管
该产品采用双层塑料袋真空包装,规格为1kg和5kg,外包装为纸箱包装,每箱净重20kg.
该材料易受潮.应密封存放在干燥处。保质期为一年。
2.主要事项
夏季烈日下施工,需要加湿养护,冬季-5℃以下施工需要加占粉料重量1-3%的亚硝酸钠,雨中施工,需防止雨水冲坏防水层。
